Главная » 2026 » Октябрь » 12 » Повышение надежности электроснабжения в Заводском (Галия ХОЗИНА)
11:49
Повышение надежности электроснабжения в Заводском (Галия ХОЗИНА)

В поселке За­водском за­вершается мас­штабная работа по обновлению линии электро­снабжения. ТОО «Степногорск Энерготранзит» проводит замену линии 6 кВ, от надежности ко­торой напрямую зависит электро­снабжение потре­бителей поселка. Работы потребо­вали временных отключений элек­троэнергии, что вызвало вопро­сы и обращения жителей, однако необходимость таких мер связана с техническим об­новлением сети. Сегодня основной объем работ уже выполнен, и спе­циалисты завер­шают последние этапы реконструк­ции.

ТОО «Степногорск Энерготран­зит» Юрий Заугольников, ра­боты на участке линии 6 кВ в поселке Заводском начались в сентябре этого года в соответ­ствии с утвержденным графи­ком:

- Мы находимся в поселке Заводском, на участке произ­водственных работ линии 6 ки­ловольт. В сентябре этого года приступили здесь к масштабно­му капитальному ремонту. Об­щий объем работ составляет по­рядка 202 млн теңге.

До этого специалисты пред­приятия выполняли работы в городе на кабельных линиях на­пряжением 4 и 10 киловольт, а сейчас в соответствии с графи­ком работаем в поселке Завод­ском.

- Для нас очень важно обеспе­чить непрерывное снабжение потребителей электроэнергией. Мы понимаем, что сегодня это один из актуальных вопросов не только для нас, но и в це­лом в мире. Поэтому при про­изводстве работ мы, конечно, стараемся учитывать комфорт потребителей и максимально минимизировать отключения электроэнергии.

Но работы действительно се­рьезные, объемы большие - и в денежных средствах, и в мате­риалах, и по времени. Поэтому часть работ необходимо было выполнять с отключением по­требителей. Это связано, пре­жде всего, с требованиями без­опасности и технологией прове­дения ремонта.

Мы заранее предупреждаем население через акимат, КСК, обслуживающие компании, со­циальные сети о том, в какое время будет производиться от­ключение. Понятно, что техно­логию работ невозможно рас­считать с точностью до минуты и заранее определить, когда именно будут завершены те или иные операции. Иногда возни­кают дополнительные техниче­ские моменты, которые требуют времени.

Да, в один из дней мы задер­жались и закончили работы в половине седьмого вечера вме­сто озвученных 17 часов. Но, по­верьте, мы сами не сторонники того, чтобы работать по ночам и доставлять людям дополнитель­ные неудобства. Зато это допол­нительное время позволило нам не отключать электроэнергию в выходные дни и в дальнейшем максимально сократить продол­жительность отключений для потребителей.

Запланированные работы

- Наша задача - выполнить весь необходимый объем работ качественно и в максимально короткие сроки, чтобы в даль­нейшем жители поселка могли рассчитывать на более надеж­ное электроснабжение. Поэто­му мы стараемся найти баланс между необходимостью прове­дения ремонта и теми неудоб­ствами, которые временно ис­пытывают потребители.

Бригады продолжают рабо­тать, но сейчас мы уже завер­шаем основные работы, поэто­му таких массовых отключений потребителей больше не будет. Нужно отметить, что поселок За­водской запитан по двум круп­ным линиям 6 киловольт - это линии 6 и 9Т. В настоящее вре­мя работы проводятся именно на линии 9Т.

Протяженность этого участ­ка составляет порядка одного километра. Работы здесь до­статочно сложные и требуют поэтапного отключения линии, поскольку необходимо обеспе­чить безопасность специали­стов и качественно выполнить весь запланированный объем ремонта. Именно поэтому в от­дельные дни приходилось от­ключать значительную часть потребителей.

Кроме того, в плане у нас остаются работы на линии 0,4 киловольта протяженностью около 1,5 километра. Но здесь уже не будет массовых отключе­ний. Работы будут проводиться небольшими участками: отклю­чаться одновременно будут по несколько домов и на непродол­жительное время. Таким обра­зом, основной объем неудобств для жителей уже позади.

В скором времени необходи­мые ремонтные работы будут завершены. И здесь важно от­метить, что проведенный ре­монт позволит нам обойтись без отключений электроэнергии в зимний период, когда устранить аварийные ситуации значитель­но сложнее и требуется гораздо больше времени.

- Мы понимаем, что любые отключения доставляют неудоб­ства жителям, особенно когда речь идет о длительном време­ни. Но сейчас мы выполняем работу на перспективу, чтобы в дальнейшем снизить вероят­ность аварийных ситуаций и обеспечить более надежную работу электросетей поселка. Поэтому считаем, что времен­ные неудобства оправданы тем результатом, который получат потребители после завершения ремонта, - отмечает наш собе­седник.

Инвестиции

в инфраструктуру

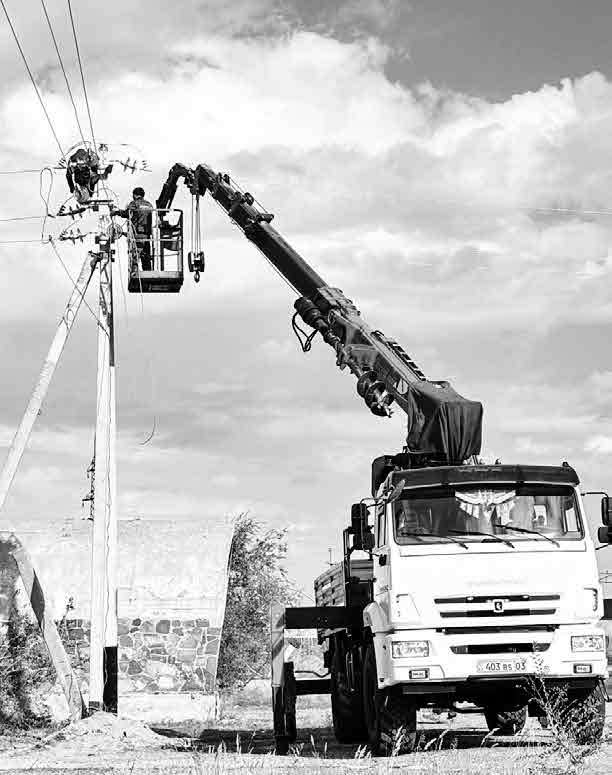

- На участке, который мы се­годня вам показали, было за­действовано несколько единиц техники и около десяти человек персонала. Здесь хорошо вид­но, в каком состоянии находи­лась старая линия. Я показал вам анкерные опоры, которые десятилетиями удерживали ли­нию. Возраст одной из них около 60 лет. Можно сказать, что она уже отработала не один свой срок и нуждалась в замене.

Если бы такая опора не вы­держала и упала зимой, без электричества могла бы остать­ся половина поселка. А быстро устранить подобную ситуацию просто физически невозможно. В зимний период это особен­но сложно - мешают погодные условия, промерзший грунт, да и сама организация аварий­ных работ занимает время. По­этому мы работаем по графику сейчас, пока позволяет погода, чтобы заранее привести линию в порядок и не ждать аварийной ситуации.

При производстве таких ра­бот мы не считаем столбы или опоры, мы считаем километры линии. Здесь у нас более киломе­тра, на котором расположено по­рядка 14–20 опор. Старые опоры извлекаются из земли, на их ме­сто устанавливаются новые. Это непростой технологический про­цесс, который требует времени, техники и участия специалистов.

Кроме замены опор произво­дится перетяжка линии, меня­ется провод, устанавливаются необходимые элементы. Про­вод должен быть правильно на­тянут, чтобы в дальнейшем не провисал и соответствовал всем требованиям. Понятно, что на время проведения таких работ необходимо отключать электро­энергию. Без этого не обойтись, прежде всего, из соображений безопасности.

Но лучше выполнить эту ра­боту сейчас, пока есть возмож­ность спокойно и планово все заменить, чем потом устранять последствия аварии. Мы дела­ем это для того, чтобы в даль­нейшем у нас было меньше про­блем и чтобы жители поселка могли получать электроэнергию без аварийных отключений.

Нужно отметить, что мы каж­дый год обновляем систему электроснабжения, постепен­но снижая износ сетей. Это не разовая работа, а постоянный процесс. Сегодня мы находимся в «зеленой» зоне по состоянию энерготранспортной системы, и это результат нашей длительной и планомерной работы. Наша задача - сохранить этот резуль­тат и дальше продолжать обнов­ление сетей.

Энергия без перебоев

На электроподстанции посел­ка Заводского также продолжа­ются ремонтные работы. В этом году для работников предпри­ятия произошло действитель­но важное событие - впервые за много лет отремонтировали помещение, которое не обнов­лялось еще со времен СССР. Сегодня специалисты работают уже в более комфортных усло­виях, в обновленном помеще­нии. Сама подстанция имеет большое значение для поселка: она обеспечивает электроэнер­гией не только жилую часть За­водского, но и железную дорогу.

- У нас работает система оперативного контроля, соз­дан единый информационный комплекс. Когда происходит ка­кая-либо нештатная ситуация, информация в оперативном ре­жиме поступает мне, как руко­водителю, главному инженеру и руководству предприятия. Одно­временно сообщение получает диспетчерская служба, - обра­щает внимание Юрий Петрович. - Диспетчер сразу направляет на место выездную бригаду, ко­торая работает круглосуточно. Поэтому, если где-то произошло отключение и жители сообщают об этом по телефону, зачастую в этом уже нет необходимости - ответственные специалисты уже видят ситуацию и принима­ют необходимые меры. Более того, большое количество одно­временных звонков иногда мо­жет затруднить работу диспет­черской службы. Например, я, как руководитель, в этот момент могу не дозвониться до диспет­чера, потому что линия занята обращениями жителей. Поэтому просим отнестись к этому с по­ниманием: информация об ава­рийных ситуациях поступает к нам автоматически, и специали­сты сразу начинают работать.

На самой подстанции также проводятся необходимые ремонт­ные работы. Идет замена старых трансформаторов, кабельных линий, разъединителей и друго­го оборудования. Это плановая работа, и мы будем продолжать ее дальше, постепенно обновляя оборудование и повышая надеж­ность всей системы электроснаб­жения поселка.

Рабочие будни энергетиков

Руководитель ТОО «Степно­горск Энерготранзит» Юрий Зау­гольников рассказал, что основ­ная задача предприятия - пере­дача электроэнергии от единого закупщика потребителям Степ­ногорска и поселка Заводского по электрическим сетям, нахо­дящимся на балансе компании.

Сегодня на предприятии ра­ботают 143 человека, в том числе 127 производственных специалистов и 16 работников административно-управленче­ского персонала.

Для обеспечения надеж­ной передачи электроэнергии «Степногорск Энерготранзит» ежегодно проводит техническое обслуживание оборудования, выполняет капитальные и теку­щие ремонты, а также реализу­ет мероприятия утвержденной инвестиционной программы.

Инвестиционная программа ТОО «Степногорск Энерготран­зит» разработана на пять лет - с 2026 по 2030 год. Ее главная цель - повысить надежность электро­снабжения за счет обновления оборудования, отработавшего нормативный срок службы.

В рамках программы прове­дена замена и модернизация оборудования на подстанциях «Степная» и «Гидроузел», в том числе масляных выключателей, разрядников и разъединителей напряжением 110 кВ. Обновле­ны шкафы защиты, автоматики и управления линий 110 кВ, мо­дернизированы ячейки 10 кВ.

Также установлены приборы учета для автоматизированной системы коммерческого учета электроэнергии (АСКУЭ) на ряде трансформаторных подстанций. Все эти мероприятия направле­ны на повышение надежности электроснабжения и устойчивую работу электрических сетей.

На 2026 год для ТОО «Степ­ногорск Энерготранзит» ут­верждена инвестиционная про­грамма на 988 558 000 теңге. В ее рамках запланирована мо­дернизация оборудования ре­лейной защиты, автоматики и управления трансформаторами на подстанции «Степная», за­мена оборудования на подстан­циях «Бестобе» и «Щучинская», установка и модернизация огра­ничителей перенапряжения, об­новление разъединителей 110 кВ и замена дугогасительного реактора 10 кВ. Также предус­мотрен возврат основного долга по заемным средствам.

- Оборудование поставляется в соответствии с заключенными договорами, а работы выполня­ются по мере его поступления. Все запланированные меро­приятия предприятие намере­но завершить в полном объеме до конца 2026 года, - отмечает Юрий Петрович.

Отдельно в 2026 году пред­усмотрены мероприятия в рам­ках Национального проекта по модернизации энергетического и коммунального секторов на сум­му 3 977 022 200 теңге. В част­ности, планируется модернизиро­вать приборы учета электроэнер­гии у потребителей Степногорска и поселков, а также трансформа­тор 10 000 кВА на ГПП-1, разъ­единители 35 кВ и кабельную ли­нию 35 кВ. На сегодняшний день уже определены EPC-подрядчики и проведены проектно-изыска­тельские работы. Об этих меро­приятиях газета «Престиж» обя­зательно напишет.

Сегодня ремонт электро­сетей в Заводском выходит на завершающий этап. За временными отключениями стоят масштабные работы по замене опор, проводов и обо­рудования, которые призва­ны сделать электроснабже­ние поселка более надежным. Специалисты «Степногорск Энерготранзита» рассчитыва­ют завершить основные рабо­ты в ближайшее время, чтобы зимой жители могли получать электроэнергию без лишних рисков и аварийных отключе­ний.
